深圳地铁13号线二期工程北延段,预计2026年就要和大家见面了。
在列车呼啸而过之前,交通规划人早已提前进场,走进街头巷尾,踏遍每一个站点周边,只为让地铁开通后,大家能真正实现“出站即上车、换乘不绕路”,让这条串联光明与南山的“交通新动脉”,真正打通出行“最后一公里”。
今天,我们就来揭开轨道开通前的幕后工作,看看那些“看不见”的准备工作都有哪些。
■ 认识“新动脉”:覆盖光明多个核心片区
13号线二期工程北延段共设11座站点,沿途覆盖光明城、凤凰城、将围、新庄、公明广场、李松蓢等重要片区。
线路的开通不仅能大幅缩短光明与南山的通勤时间,更能直接改善沿线居民的出行环境,让跨区出行更高效、更便捷,也为片区发展注入新活力。

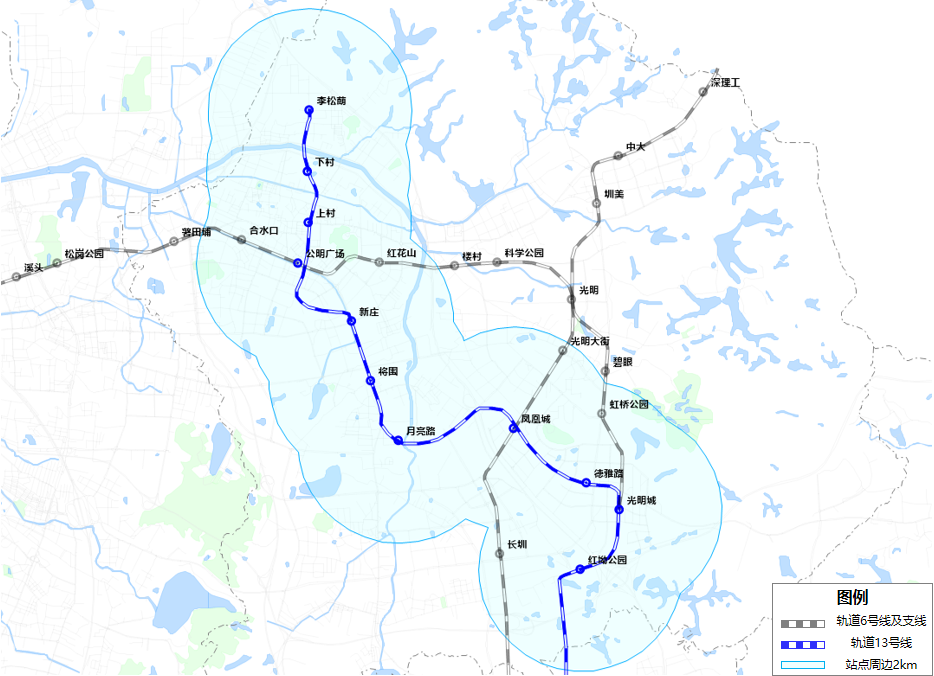

图1 13号线二期工程北延段站点及周边2km服务范围图
■ 思路策略:“两步走”策略,稳中有进
为了确保地铁开通后公交接驳平稳有序,遵循“两步走”的总体思路:
开通初期“强接驳”——“同步”
· 以现有公交线网为基础,优先加强地铁站点周边片区的公交接驳覆盖;
· 站点出入口100米范围配套公交接驳站,实现“出站即上车”。
开通一至三个月后“减重复”——“慢半拍”
· 除部分与轨道高度重复线路同步优化调整外,对其他同质化运营线路,则采取观察轨道开通后线路客流变化情况,“慢半拍”优化,保障市民乘车需求;
· 对低效、重复线路的调整主要采取截短、取消或减少发车班次等方式进行压减,释放出的公交运力投入新增接驳服务。
这种“同步”+“慢半拍”策略,既保证了开通初期同步扩大轨道交通的覆盖范围,也避免了一刀切,给予市民乘坐公交出行的缓冲期,让乘客结合各自出行习惯进行选择,进而调整线路服务,科学又务实。
■ 规划实践:发现问题,解决问题——五步工作法
公交接驳的顺畅,离不开前期细致入微的筹备。我们采用“五步工作法”,从调研到推演,层层递进,把每一个潜在问题都提前排查、闭环解决,确保地铁开通“即接驳、即顺畅”。
第一步:摸底现状,把每一站周边都“走一遍”
前期工作的第一步,不是画图纸,而是实地调研,从“用脚丈量”开始:
· 每一个地铁出入口在哪里?是否已经建成?

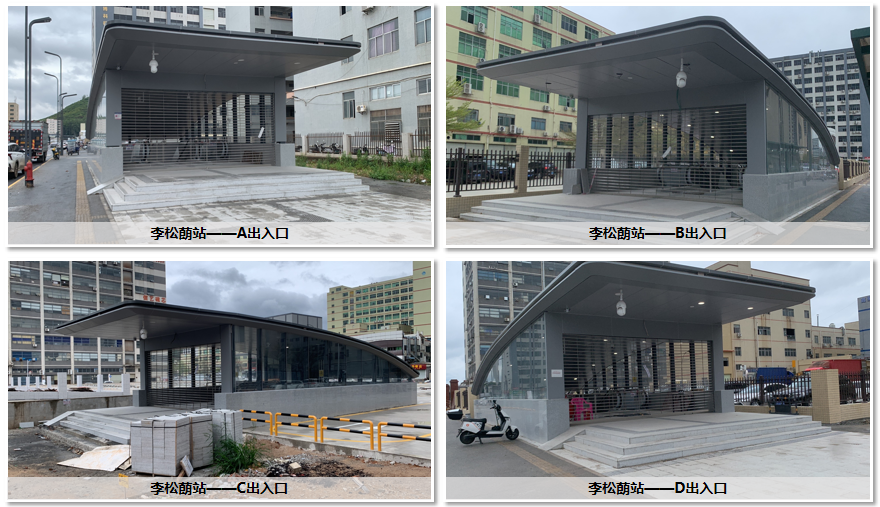

图2 李松蓢站出入口现状图
· 周边500米范围内,现有的公交站在哪?有几条线路?

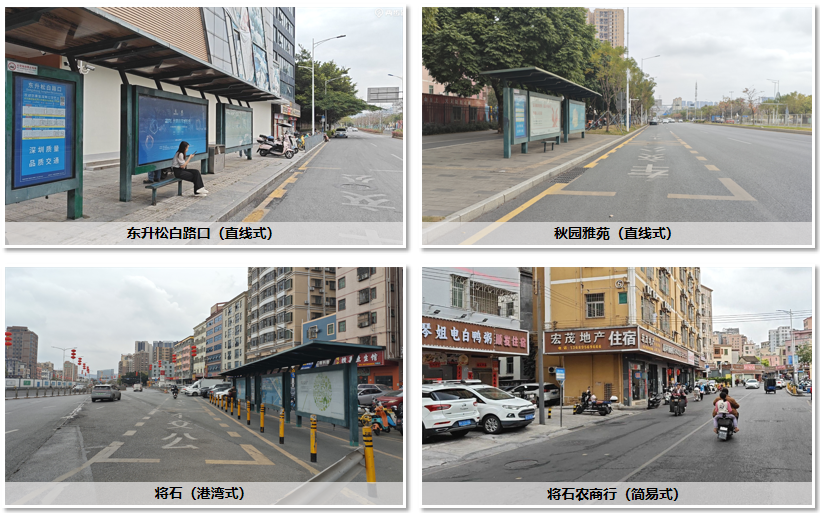

图3 将围站周边500米内现状公交站点图
· 道路是否恢复?围挡是否拆除?公交站台是否预留?

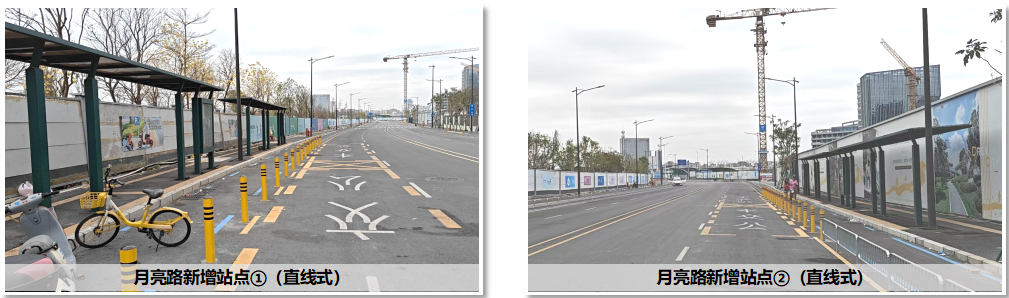

图4 月亮路站周边道路及规划公交站点图
调研发现:11个站点中,多数站点出入口主体已建成,但部分站点周边道路尚未恢复、施工围挡未拆,部分规划公交站台还未建设标线和站牌。这些“最后一公里”的细节,正是前期关注的重点。
第二步:摸清客流,哪些地方最需要接驳?
结合轨道开通初期的高峰小时集散客流预测,逐一分析每个站点的接驳需求,精准定位重点区域。
例如:李松蓢站高峰小时集散客流预计达1.3万人次,接驳需求最大;光明城站、上村站等也都在8000人次以上。通过这些数据判断哪些区域是接驳服务的重点。同时,现有公交线路的分布也被纳入分析——哪些片区缺少公交接驳覆盖,哪些线路可统筹优化。这些都为后续优化提供了数据支撑,做到“有的放矢”。

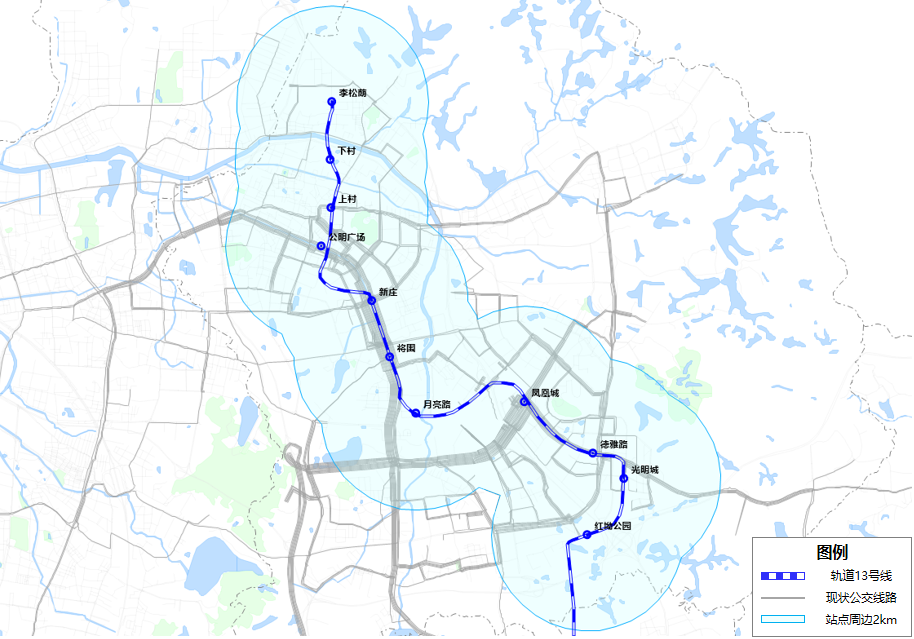

图5 13号线二期工程北延段站点周边公交线路分布图
第三步:查找“堵点”,把问题提前暴露出来
踏勘过程中,发现了很多实际问题,并一一记录、分类。典型问题举例:

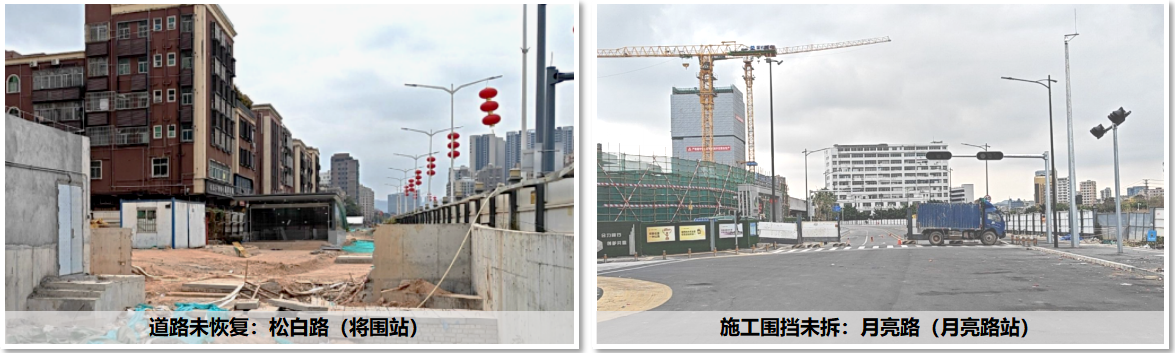

· 道路未恢复;
· 施工围挡未拆;

图6 调研过程中的典型问题示例 ①

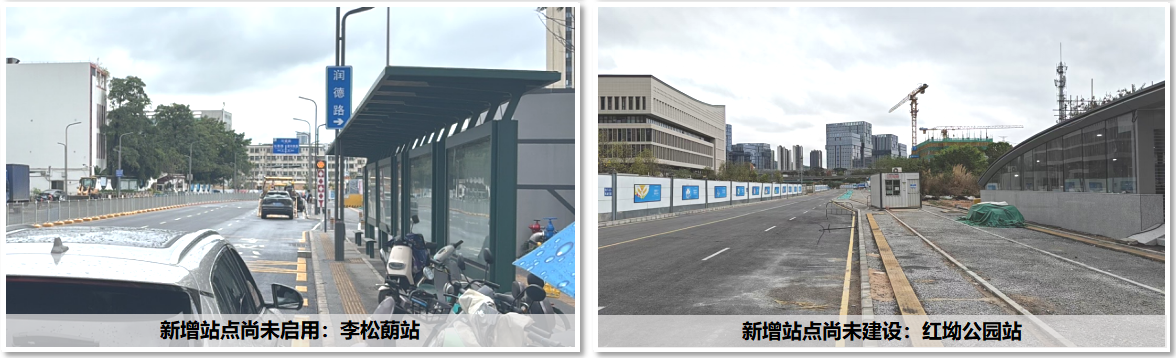

· 规划新增公交站点尚未建设或未启用;

图7 调研过程中的典型问题示例 ②

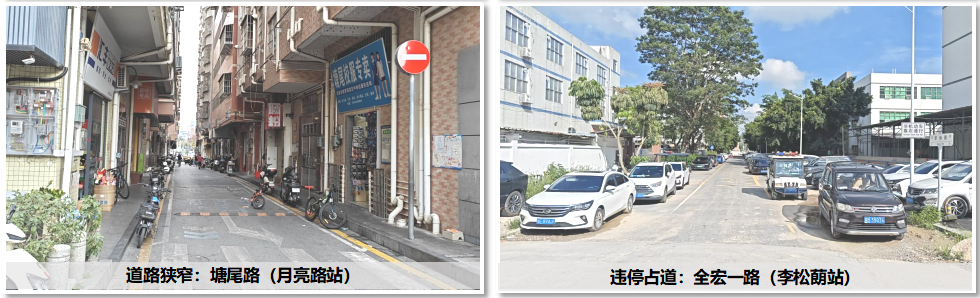

· 部分高客流路段道路狭窄通行困难,如塘尾路、振光四路等;
· 部分路段违停占道严重,影响线路开通。

图8 调研过程中的典型问题示例③
这些都不是“小问题”,而是决定地铁开通后接驳线路能否顺利开行的关键。
第四步:多方协调,推动问题闭环解决
发现问题只是第一步,更重要的是推动解决。
由交通部门牵头建立了多方协同的建设移交与协调机制,联动工务署、地铁集团、公交企业等多个单位,形成工作合力:
· 工务署负责其建设道路的施工恢复、公交站台建设;
· 地铁集团负责加快轨道施工进度,推进其疏解范围内公交站台建设;
· 公交企业提前做好线路运营、车辆调配准备;
· ......
通过定期对接、现场推进会等方式,逐项梳理问题、明确责任、倒排工期,确保每一个问题都能闭环解决,为公交接驳顺利推进扫清障碍。
第五步:模拟推演,确保“开通即接驳”
在方案最终确定前,还需进行多轮接驳模拟推演:
· 每个站点周边1-3公里范围内,是否覆盖了主要住宅、学校、工业区?
· 是否有替代出行路径,保障原有公交乘客不受大的影响?
· 是否有足够的蓄车位、掉头空间,供接驳线路使用?
通过这些推演,前期工作还需明确分阶段实施节奏:开通初期优先实现“有车接、能上车”;开通一至三个月后,再根据实际客流变化对线路做精细化调整。这种做法,既保障了开通初期轨道站点公交接驳服务的整体提升,也为后续线路的进一步优化调整预留了观察和评估的时间窗口。

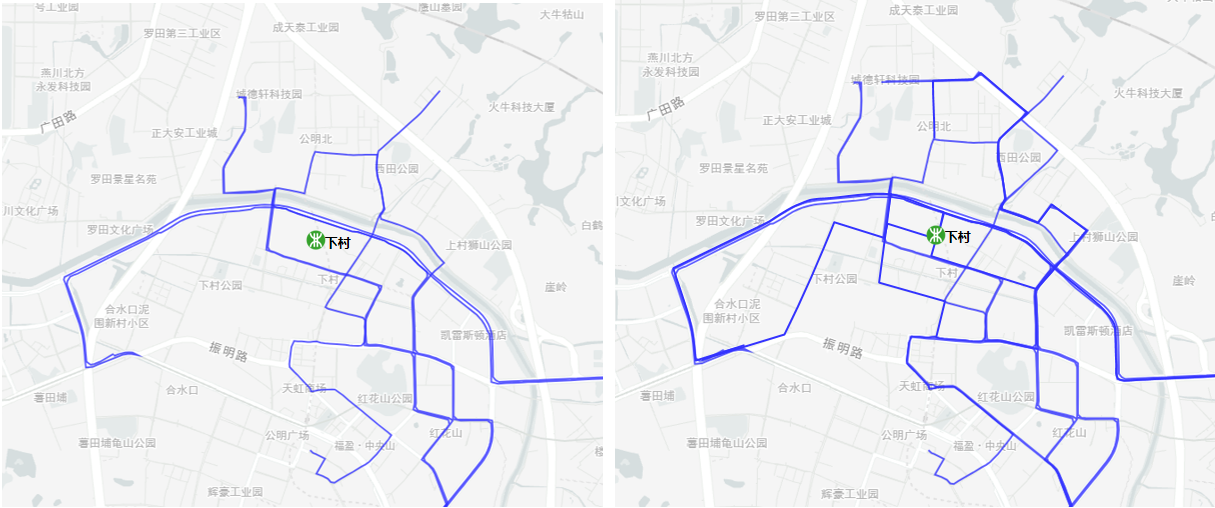

图9 下村站现状接驳线路分布图(左)、下村站开通后接驳线路推演图(右)
■ 写在最后:地铁开通,远不止那条线,而是一张接力的网
一条地铁的开通,从来不是单一线路的“孤军奋战”,而是“轨道+公交”一张接力服务大网的高效运转。
从调研、诊断、协调到推演,所有这些准备工作都是为了一个朴素的目标:让每一位市民,乘坐公共交通就能顺利回家。
接下来的时间,道路恢复、站点建设、标线施划等工作还将持续推进。地铁开通那天,公交接驳能否“润物细无声”,答案就藏在这些“看不见”的准备里。
